Migration de CMS d’un site d’assurance en 2026 : les 6 étapes pour réussir sans perdre votre SEO ni votre conformité
28 / 08 / 2025
En bref
La migration de CMS d’un site d’assurance est l’opération la plus risquée du cycle de vie digital d’un assureur : mal préparée, elle entraîne une perte de 40 à 60 % du trafic organique en quelques semaines, une rupture des intégrations SI (tarificateurs, CRM, espaces adhérents) et un risque de non-conformité RGAA et DORA. En 2026, les migrations les plus fréquentes dans le secteur sont les passages de Jahia, Jalios ou Typo3 vers WordPress (stack professionnelle Bedrock/Sage) ou de Drupal 7 vers Drupal 10 ou WordPress. La réussite repose sur 6 étapes structurées, dont les deux plus critiques sont la cartographie des URLs et le plan de redirections 301. Budget : 15 000 à 40 000 € HT pour la migration technique seule (hors refonte UX), 40 000 à 90 000 € quand la migration est couplée à une refonte fonctionnelle.

Pourquoi et quand migrer de CMS dans l’assurance
La migration de CMS n’est jamais une fin en soi — c’est un moyen au service d’un objectif business ou réglementaire. Les quatre déclencheurs les plus fréquents dans le secteur en 2026 sont bien identifiés. Le premier est l’obsolescence du CMS actuel : les assureurs qui tournent encore sur Jahia 7, Jalios 9, Typo3 ou eZ Platform se trouvent confrontés à un bassin de développeurs en contraction, des mises à jour de sécurité de plus en plus rares et une dette technique qui s’accumule. Le deuxième est l’impossibilité de répondre aux obligations réglementaires : un CMS qui ne produit pas de HTML sémantique conforme au RGAA, qui ne peut pas intégrer un parcours de devis-souscription conforme à la DDA, ou qui ne supporte pas un hébergement HDS pour les mutuelles santé, doit être remplacé.
Le troisième déclencheur est le coût de maintenance devenu supérieur au coût de migration : quand la TMA annuelle d’un CMS obsolète dépasse 30 000 € pour des résultats médiocres, la migration vers un CMS dont la TMA coûte 15 000 € se rentabilise en 12 à 18 mois. Le quatrième est la stratégie d’unification multi-sites : un groupe d’assurance qui fusionne 3 à 5 sites de marque sur une plateforme unique (exemple : migration des sites MMA, MAAF et GMF vers une plateforme Covéa unifiée) choisit nécessairement un CMS capable de gérer le multi-sites et le multilingue, ce qui élimine souvent le CMS historique de chaque entité.

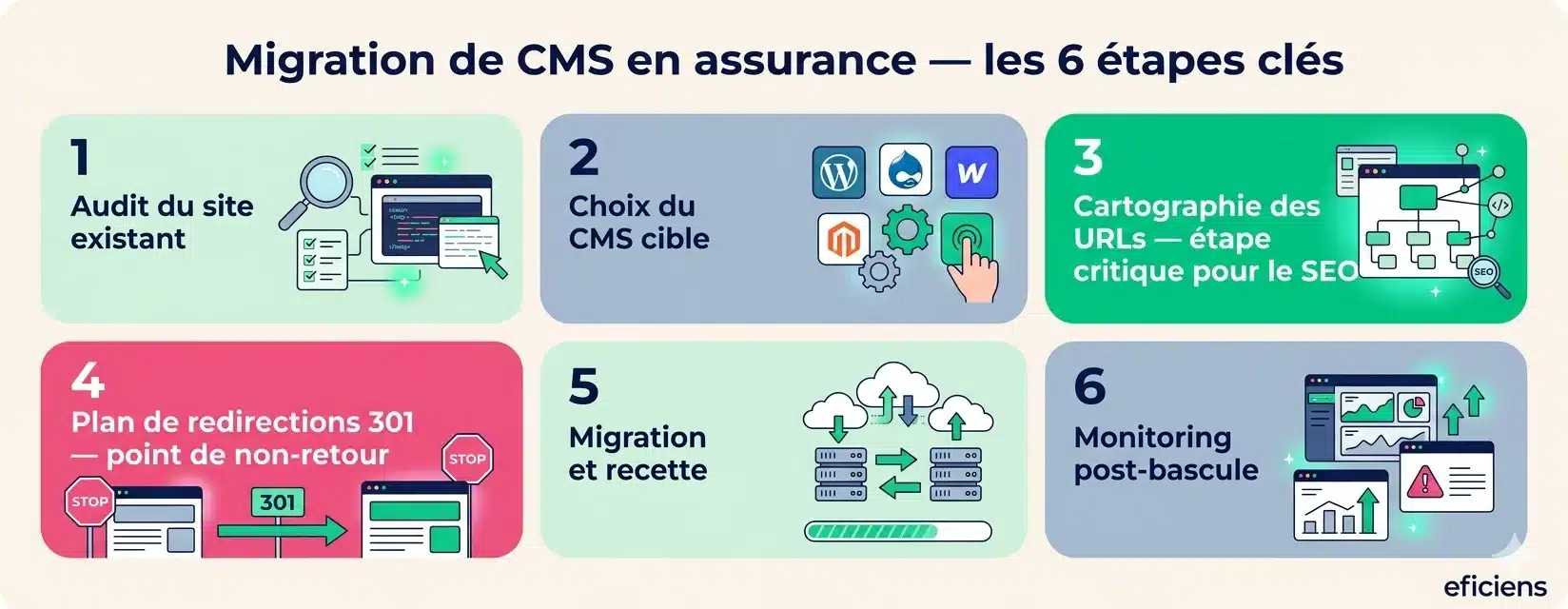

Les 6 étapes d’une migration de CMS réussie pour un site d’assurance
| Étape | Contenu | Spécificité assurance | Charge indicative |
|---|---|---|---|
| 1. Audit du site existant | Inventaire complet : pages, contenus, backlinks (Ahrefs/SEMrush), intégrations SI, parcours fonctionnels, score RGAA, performances | Lister les intégrations métier : tarificateur, CRM, gestion sinistres, télétransmission, SSO espace adhérent | 5 — 10 JH |
| 2. Choix du CMS cible | Évaluation WordPress / Drupal / headless selon critères (autonomie marketing, bassin dev, coût TMA, sécurité) | Compatibilité HDS pour mutuelles santé, capacité d’intégration API avec le SI de gestion | 2 — 5 JH |
| 3. Cartographie des URLs | Matrice ancien URL → nouveau URL, page par page, validée conjointement par marketing, SEO et technique | Les URLs de PDF contractuels (CG, IPID, attestations) sont souvent oubliées alors qu’elles portent des backlinks | 3 — 8 JH |
| 4. Plan de redirections 301 | Formalisation des règles serveur (.htaccess ou Nginx), test systématique avant bascule | Redirections des anciens parcours de devis (URLs dynamiques, paramètres GET) vers les nouveaux parcours | 2 — 5 JH |
| 5. Migration et recette | Transfert des contenus, reconstruction des templates, recette fonctionnelle, tests cross-browser, audit RGAA | Recette des intégrations SI (tarificateur, SSO, flux asynchrones), test des parcours métier complets de bout en bout | 15 — 40 JH |
| 6. Monitoring post-bascule | Surveillance 30 jours : codes HTTP (crawl 404/301), positions SEO, trafic, indexation Search Console, performances | Vérification que les parcours de souscription et l’espace adhérent fonctionnent en production réelle | 2 — 5 JH |
L’étape 3 (cartographie des URLs) est de loin la plus critique et la plus sous-estimée. Sur un site d’assurance de 300 à 500 pages, la cartographie représente 3 à 8 jours-homme de travail méticuleux — et c’est ce travail qui détermine à 90 % si la migration préservera ou détruira le capital SEO. L’erreur classique est de bâcler cette étape en espérant que les redirections « génériques » (rediriger tout l’ancien répertoire /produits/ vers la home du nouveau site) suffiront. Elles ne suffisent jamais : chaque page qui perd sa redirection spécifique perd ses backlinks, son autorité et son positionnement.

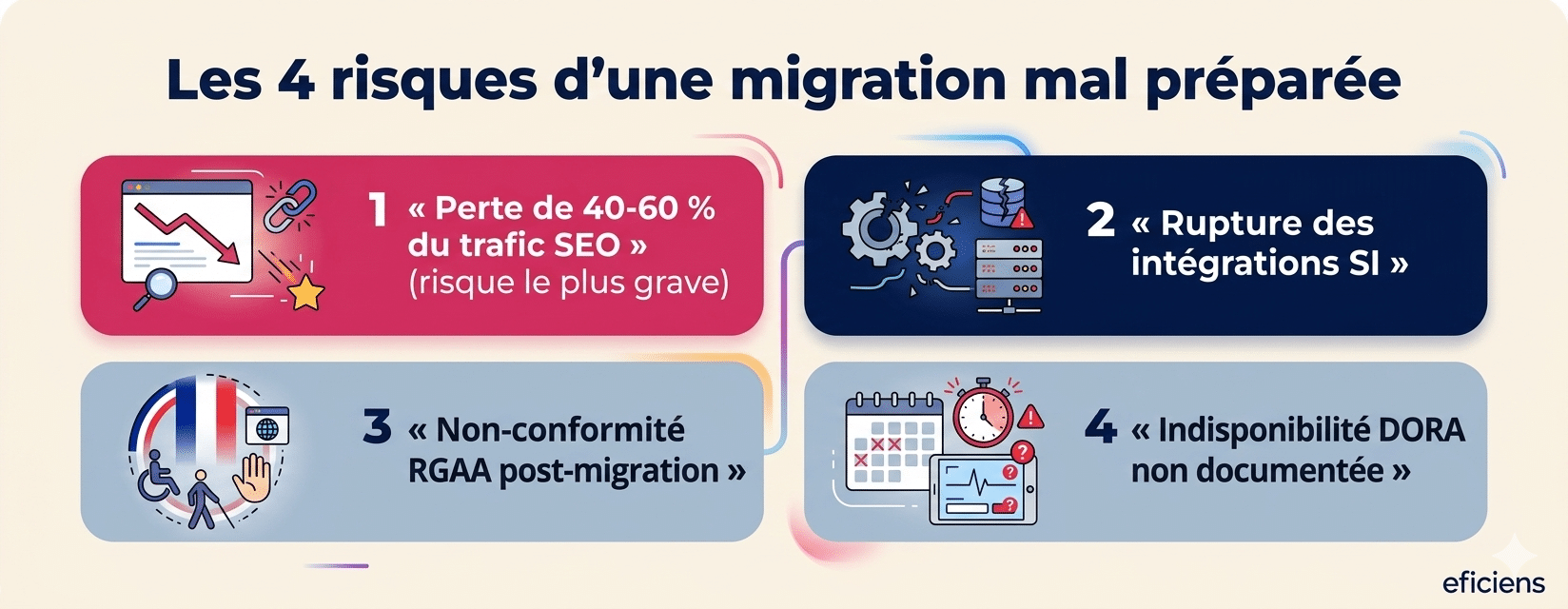

Les quatre risques spécifiques à une migration dans l’assurance
Au-delà du risque SEO commun à toute migration de CMS, le secteur de l’assurance expose à quatre risques spécifiques qui justifient un pilotage renforcé. Le premier et le plus documenté est la perte de trafic organique : sans plan de redirections 301 systématique, une migration de CMS entraîne couramment une chute de 40 à 60 % du trafic organique en 2 à 4 semaines, avec une récupération qui peut prendre 6 à 12 mois. Pour un site d’assurance qui génère 50 000 visites organiques par mois avec un taux de conversion de 3 %, cela représente 600 à 900 souscriptions perdues pendant la période de récupération — un manque à gagner chiffrable en centaines de milliers d’euros.
Le deuxième risque est la rupture des intégrations SI. Un site d’assurance n’est pas un site vitrine autonome : il est connecté à un tarificateur, un CRM, un système de gestion des contrats, un SSO pour l’espace client en assurance, parfois un flux de télétransmission Noémie pour les mutuelles santé. Chacune de ces intégrations doit être reconstruite et testée dans le nouveau CMS. C’est le poste de charge le plus variable d’une migration : de 5 jours-homme si les APIs sont bien documentées à 30 jours-homme si les connecteurs sont sur mesure et non documentés.
Le troisième risque est la non-conformité RGAA post-migration. Le changement de CMS impose une reconstruction de tous les templates et composants front-end. Si la conformité RGAA et accessibilité n’est pas intégrée dans les spécifications du nouveau site, les non-conformités du site ancien se reproduisent — et le site relancé en production est immédiatement exposé aux sanctions (50 000 € par service depuis juin 2025). Le quatrième risque, nouveau en 2025-2026, est l’indisponibilité non documentée au regard de DORA. La bascule technique du site implique une période de maintenance (gel du contenu, bascule DNS, propagation) qui doit être planifiée, documentée et notifiée — un site d’assurance qui disparaît pendant 48 heures sans documentation DORA-compatible s’expose à un signalement ACPR.

Budgets et durées d’une migration de CMS en assurance
Le budget d’une migration dépend de la complexité du site et de l’ampleur de la refonte associée. En migration technique pure (même design, mêmes contenus, nouveau CMS), comptez 15 000 à 40 000 € HT et 6 à 12 semaines de projet. Cette fourchette couvre l’audit, la cartographie des URLs, le plan de redirections, la reconstruction des templates, la migration des contenus, la recette et le monitoring post-bascule. En migration couplée à une refonte fonctionnelle (nouveau design, nouveaux parcours, nouvel espace client, conformité RGAA), le budget monte à 40 000 à 90 000 € HT et 3 à 6 mois de projet. C’est le scénario le plus fréquent : la migration de CMS est rarement un exercice purement technique — elle est le moment où l’on refonde aussi l’UX, les contenus et la conformité.
L’investissement le plus rentable dans une migration est le poste « cartographie + redirections + monitoring SEO », qui représente 8 000 à 15 000 € HT. C’est cet investissement qui fait la différence entre une migration qui préserve 95 % du trafic organique et une migration qui en perd 50 %. À titre de comparaison, reconstituer un trafic organique perdu coûte 3 à 5 fois plus cher en SEO et en contenu que de le préserver par des redirections correctes. Notre grille tarifaire 2026 détaille les enveloppes selon les typologies de migration. L’infogérance et hébergement du nouveau CMS est un poste séparé à budgéter dès le cadrage.
En conclusion : une migration de CMS n’est pas un projet technique — c’est un projet business
La migration de CMS d’un site d’assurance est l’un des rares projets digitaux où l’erreur est irréversible à court terme : un trafic SEO perdu par des redirections manquantes met 6 à 12 mois à se reconstituer, une intégration SI cassée bloque les souscriptions en production, une non-conformité RGAA expose à des sanctions immédiates. C’est pourquoi la migration ne doit jamais être pilotée comme un chantier technique délégué à l’agence — elle doit être copilotée par le marketing (qui possède les contenus et le SEO), la DSI (qui possède les intégrations SI), la conformité (RGAA, DORA, DDA) et l’agence (qui exécute). Eficiens accompagne depuis plus de quinze ans les acteurs de l’assurance dans ces transitions, de la refonte de site de marque dans l’assurance aux migrations les plus complexes (Jahia/Jalios → WordPress). Contactez notre équipe pour un cadrage.
Questions fréquentes sur la migration de CMS d’un site d’assurance
Combien de temps dure une migration de CMS pour un site d'assurance ?
Pour une migration technique pure (même design, nouveau CMS), comptez 6 à 12 semaines. Pour une migration couplée à une refonte fonctionnelle (nouveau design, nouveaux parcours, RGAA), le délai s’étend à 3 à 6 mois. La variable principale est la complexité des intégrations SI : un site vitrine sans intégration migre en 8 semaines, un site avec tarificateur, SSO espace adhérent et flux de télétransmission peut nécessiter 5 mois. La phase de cartographie des URLs et de redirections représente à elle seule 2 à 4 semaines dans les deux cas.
Comment éviter la perte de trafic SEO lors d'une migration ?
Trois livrables sont indispensables : (1) un audit complet des backlinks existants pour identifier les pages à forte autorité, (2) une matrice de correspondance ancien URL → nouveau URL, validée par marketing et SEO, et (3) un plan de redirections 301 implémenté et testé systématiquement avant la bascule. Après la mise en ligne, un monitoring quotidien pendant 30 jours (crawl de vérification, Search Console, positions) permet de détecter et corriger rapidement les redirections manquantes. L’objectif réaliste est de préserver 90 à 95 % du trafic organique dès le premier mois.
Faut-il profiter de la migration pour passer en conformité RGAA ?
Oui, c’est le moment optimal. La migration impose de reconstruire tous les templates front-end — c’est l’occasion d’intégrer l’accessibilité dès la conception des nouveaux composants, pour un surcoût de 10 à 15 % du budget migration (au lieu de 25 à 35 % en mise en conformité a posteriori). Depuis le 28 juin 2025, tout nouveau site mis en production doit être conforme RGAA. Un site migré est juridiquement un « nouveau site » — la conformité est donc obligatoire, pas optionnelle.
Quelles migrations de CMS sont les plus fréquentes dans l'assurance en 2026 ?
Les trois scénarios les plus fréquents sont : Jahia/Jalios → WordPress (stack Bedrock/Sage), qui concerne les mutuelles et IP historiquement sous CMS Java ; Typo3/eZ Platform → WordPress, pour les assureurs de taille moyenne ; et Drupal 7 → Drupal 10 ou WordPress, pour les groupes qui doivent migrer avant la fin de vie de Drupal 7. Dans tous les cas, le passage d’un environnement Java ou PHP ancien vers WordPress en stack professionnelle ou Drupal 10 modernise l’architecture, divise le coût de TMA par 1,5 à 2 et élargit considérablement le bassin de développeurs disponibles.
Comment gérer la période d'indisponibilité au regard de DORA ?
DORA impose une documentation de la disponibilité des services TIC. La bascule technique (gel du contenu, migration DNS, propagation) crée une fenêtre d’indisponibilité de 2 à 24 heures selon la complexité. La bonne pratique est de planifier la bascule en dehors des heures de pointe (nuit du vendredi au samedi ou nuit du samedi au dimanche), de notifier les parties prenantes internes, de documenter l’opération dans le registre DORA des incidents/changements, et de prévoir un plan de rollback (retour à l’ancien site en cas d’échec critique). Cette documentation est un livrable que nous fournissons systématiquement dans nos migrations pour la TMA WordPress et conformité DORA.
