Déléguer la MOA d’un projet web assurance : les trois modèles, les budgets et les règles de cadrage
06 / 04 / 2025

Pourquoi la question de la délégation se pose avec une acuité particulière dans l’assurance
La maîtrise d’ouvrage d’un projet web d’assurance est un rôle à double compétence : il faut comprendre les contraintes métier (produits, réglementaire DDA, conformité RGPD, parcours de distribution) et les contraintes digitales (UX, SEO, intégration SI, webperf, accessibilité RGAA). Les profils qui combinent ces deux compétences sont rares sur le marché — et les équipes internes qui en disposent sont souvent mobilisées sur plusieurs projets simultanés, ce qui dilue leur disponibilité et allonge les délais de validation.
Ce problème de capacité interne est amplifié par la multiplication des chantiers digitaux : en 2026, un assureur de taille moyenne gère en parallèle une refonte de site, un projet d’espace adhérent, un chantier de conformité RGAA, une migration d’hébergement DORA et des évolutions TMA continues. La question n’est plus « faut-il déléguer ? » mais « sur quels projets déléguer et à quel niveau ? ». Notre article sur la gouvernance projet digital détaille les 6 défaillances de pilotage les plus fréquentes — la moitié d’entre elles sont liées à un manque de capacité MOA.

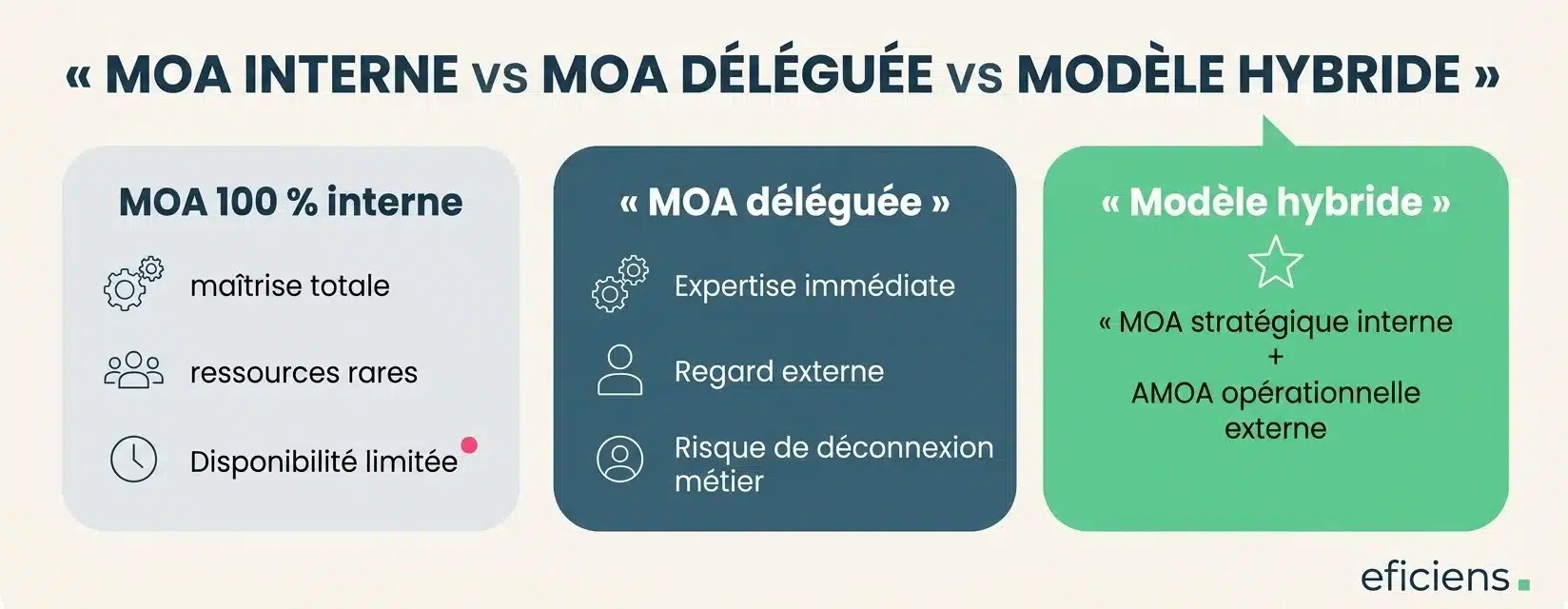

Les trois modèles de MOA : forces, limites et usage recommandé
| Modèle | Forces | Limites | Usage recommandé |
|---|---|---|---|
| MOA 100 % interne | Maîtrise totale de la vision stratégique, connaissance fine du métier et du SI, pas de risque de dépendance | Ressources rares, disponibilité limitée (projets en parallèle), compétences digitales parfois insuffisantes | Projets à faible complexité digitale ou organisations disposant d’une DSI/digital staffée avec des profils double compétence |
| MOA entièrement déléguée | Expertise immédiate, disponibilité dédiée, regard externe qui challenge les pratiques | Risque de déconnexion métier, dépendance au prestataire, transfert de compétences indispensable en fin de projet | Projets ponctuels sur un périmètre bien délimité (migration CMS, audit RGAA, mise en conformité spécifique) |
| Modèle hybride (recommandé) | Combine la vision stratégique interne et l’expertise opérationnelle externe, maintient l’alignement métier | Nécessite un RACI clair entre MOA interne et AMOA externe, coût cumulé des deux ressources | Projets structurants : refonte de site, parcours devis-souscription, espace client |
Le modèle hybride fonctionne concrètement ainsi : le responsable marketing ou digital interne conserve la vision stratégique, valide les orientations majeures et arbitre en COPIL (30 à 50 % de son temps projet). L’AMOA externe assure le pilotage opérationnel au quotidien : animation des ateliers de cadrage, rédaction du cahier des charges fonctionnel, suivi de la réalisation avec l’agence MOE, coordination des parties prenantes (métier, juridique, conformité, DSI), recette fonctionnelle et accompagnement au déploiement. Ce découpage préserve l’ownership stratégique chez l’assureur tout en garantissant un rythme de projet soutenu.
Budgets d’une AMOA externalisée par type de projet
| Type de projet | Durée typique | Jours AMOA | Budget AMOA (à 800-1 200 €/j) |
|---|---|---|---|
| Refonte de site de marque (30-50 pages) | 3 à 5 mois | 10 à 25 jours | 8 000 — 25 000 € HT |
| Parcours devis-souscription | 4 à 6 mois | 15 à 30 jours | 12 000 — 30 000 € HT |
| Espace adhérent / client | 5 à 8 mois | 20 à 40 jours | 16 000 — 40 000 € HT |
| Mise en conformité RGAA | 2 à 3 mois | 5 à 10 jours | 4 000 — 10 000 € HT |
| Migration CMS / hébergement | 2 à 4 mois | 8 à 15 jours | 6 400 — 15 000 € HT |
Le ROI de l’AMOA externalisée se mesure sur deux axes : la réduction des délais (un projet avec AMOA dédiée avance 30 à 40 % plus vite qu’un projet piloté à temps partiel par un responsable interne débordé) et la réduction des reprises (un cahier des charges bien cadré par un AMOA expérimenté produit 50 à 60 % de demandes de modification en moins pendant le développement). Le planning refonte site assurance détaille les jalons où l’AMOA est la plus critique. Consultez notre grille tarifaire 2026 pour les budgets complets.

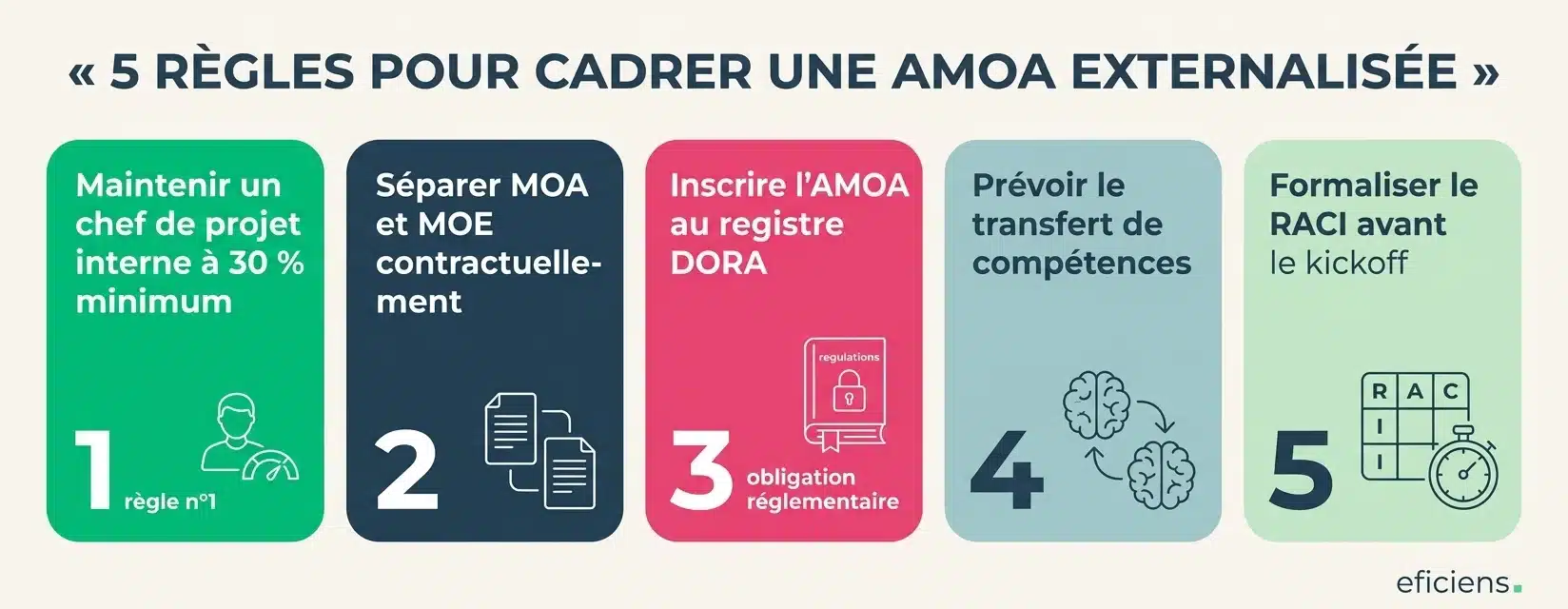

Les cinq règles pour cadrer une AMOA externalisée en assurance
Règle 1 — Maintenir un chef de projet interne à 30 % minimum. L’AMOA externe ne remplace pas un interlocuteur interne — elle l’assiste. Le responsable marketing ou digital interne doit consacrer au minimum 30 % de son temps au projet, principalement pour les validations stratégiques et les arbitrages métier que l’AMOA externe ne peut pas prendre seule. En dessous de 30 %, le projet dérive vers une délégation totale qui finit par produire un site déconnecté des besoins réels.
Règle 2 — Séparer MOA et MOE contractuellement. Confier la MOA et la MOE au même prestataire est séduisant pour simplifier la gouvernance — mais c’est un piège. L’AMOA doit pouvoir challenger les estimations de la MOE, refuser un livrable non conforme et arbitrer en faveur de l’assureur quand les intérêts divergent. Si MOA et MOE sont portées par la même entité, cet arbitrage est biaisé structurellement. La séparation contractuelle n’empêche pas une collaboration étroite entre les deux prestataires — elle garantit l’indépendance du contrôle.
Règle 3 — Inscrire l’AMOA au registre DORA. Depuis janvier 2025, toute prestation de services TIC externalisée par un assureur doit être inscrite au registre des prestataires TIC, avec une classification critique/non critique et une documentation des dispositions de réversibilité. L’AMOA d’un projet digital entre dans ce périmètre. Cette inscription n’est pas une formalité : elle engage l’assureur sur la supervision de la prestation et la maîtrise de sa dépendance.
Règle 4 — Prévoir le transfert de compétences. L’AMOA externalisée doit transférer ses livrables, ses méthodes et sa connaissance du projet aux équipes internes avant la fin de la mission. Le transfert est planifié dès le cadrage (pas improvisé à 2 semaines de la fin) et inclut la documentation projet, la formation aux outils de suivi et une période de chevauchement de 2 à 4 semaines entre l’AMOA et l’équipe qui prend le relais en TMA.
Règle 5 — Formaliser le RACI avant le kickoff. Qui décide ? Qui exécute ? Qui est consulté ? Qui est informé ? Le RACI doit être écrit pour chaque livrable du projet (cadrage, cahier des charges, wireframes, recette, go-live) et validé par toutes les parties prenantes avant le kickoff. Un RACI flou entre MOA interne et AMOA externe est la première cause de friction : l’une pense que l’autre valide, et personne ne tranche.
En conclusion : déléguer la MOA est un investissement, pas un aveu de faiblesse
Déléguer tout ou partie de la MOA d’un projet web assurance n’est pas un signe de faiblesse organisationnelle — c’est une décision rationnelle face à la multiplication des chantiers et à la rareté des profils double compétence métier/digital. Le modèle hybride (MOA stratégique interne + AMOA opérationnelle externe) offre le meilleur rapport efficacité/maîtrise pour les projets structurants. Le coût de l’AMOA est marginal au regard du coût total du projet — et largement compensé par la réduction des délais et des reprises. L’essentiel est de cadrer la délégation avec rigueur : RACI formalisé, séparation MOA/MOE, inscription DORA, transfert de compétences planifié. Contactez notre équipe pour un cadrage de mission AMOA.
Questions fréquentes sur la délégation de MOA dans les projets web assurance
Quelle est la différence entre MOA, AMOA et MOE ?
La MOA (maîtrise d’ouvrage) est le commanditaire du projet : elle définit les besoins, valide les livrables et garantit l’alignement avec la stratégie de l’entreprise. L’AMOA (assistance à maîtrise d’ouvrage) est un renfort opérationnel de la MOA : elle aide à rédiger le cahier des charges, à suivre la réalisation et à recetter les livrables. La MOE (maîtrise d’œuvre) est l’exécutant : elle conçoit, développe et livre la solution technique. Pour les définitions complètes et les périmètres, voir notre guide dédié.
Combien coûte une AMOA externalisée pour un projet web assurance ?
Le tarif journalier d’un consultant AMOA spécialisé assurance se situe entre 800 et 1 200 € HT/jour. Pour une refonte de site de marque de 3 à 5 mois, comptez 10 à 25 jours d’AMOA soit 8 000 à 25 000 € HT. Pour un espace adhérent (5 à 8 mois), 20 à 40 jours soit 16 000 à 40 000 € HT. Ce budget représente typiquement 10 à 15 % du coût total du projet — un investissement qui se rentabilise par la réduction de 30 à 40 % des délais et de 50 à 60 % des reprises.
Peut-on confier la MOA et la MOE au même prestataire ?
C’est déconseillé. L’AMOA doit pouvoir challenger les estimations de la MOE, refuser un livrable et arbitrer en faveur de l’assureur. Si MOA et MOE sont portées par la même entité, cette indépendance de contrôle est compromise. La séparation n’empêche pas une collaboration fluide — elle garantit que les intérêts de l’assureur sont défendus par un acteur dont c’est la seule mission.
La prestation d'AMOA doit-elle être déclarée dans le registre DORA ?
Oui. Depuis janvier 2025, DORA impose aux assureurs d’inscrire au registre des prestataires TIC toute prestation de services TIC externalisée, y compris l’AMOA d’un projet digital. La prestation doit être classifiée (critique ou non critique), documentée (périmètre, durée, dispositions de réversibilité) et supervisée. Cette obligation concerne aussi les prestations ponctuelles — pas seulement les contrats de longue durée.
À quel moment du projet l'AMOA externe est-elle la plus utile ?
Sur deux phases critiques : le cadrage (ateliers de définition des besoins, rédaction du cahier des charges, benchmark, choix du prestataire MOE) et la recette (validation des livrables, tests fonctionnels, coordination du go-live). Ce sont les deux phases où la rigueur méthodologique et la disponibilité sont les plus déterminantes — et où les équipes internes sont le plus souvent en défaut de l’une ou de l’autre.
